长九(神山)灰岩矿项目110kV供用电工程是2017年12月1日开工的。开工前遇到的问题是,人手不够,谁来管理施工呢?公司副总经理刘孟辉略加思索,立马想到了一个人:老汪——对,就是他了,借调过来抓施工,放心得很!这一想法很快得到了水电八局砂石公司的支持。于是,开工前的一个月,老汪从千里之外的云南白鹤滩水电站工地来到了安徽池州,住进了位于殷汇镇的前方指挥部,熟悉图纸,踏勘现场。前方指挥部距离工地较近,而且10多分钟就能走到监理部。
110kV供用电工程由灯塔变—物流变(码头)、灯塔变—长矿变(矿山)两段线路工程及其配套的光缆通信工程组成,全线单回路混合架设钢管杆、角钢塔,共采用杆塔139基;两段线路路径总长31.3公里。沿线低山丘陵范围地势起伏和高差大,植被茂密;不仅数次跨越铜九铁路、G50沪渝高速、G318国道、县(乡)道及河流,而且上百次钻(跨)纵横交错的220kV、110kV、35kV、10kV等高压线路及低压线、通信线。在河流、高速公路、铁路、高压线路这样的特殊部位,需要采用无人机展放导引绳,而且,不能影响其他线路的供电、通信和正常的交通秩序。在笔者这个外行人看来,施工条件挺复杂的。
基础施工阶段,同时有8个工作面进行平行作业。老汪每天的工作就是在30多公里的线路上奔波,哪个作业面都要去看看,安全、质量、进度,哪个都不能马虎。从指挥部出发,还可以坐坐越野车;更多的时候,不是拨开荆棘爬山就是踩着泥泞下田。
(地面组件)
线路部分塔基分布在稻田、藕塘、鱼塘。老汪要求,今年春节前必须完成所有稻田、藕塘等低洼地势各基基础施工任务,避开节后雨水较多及春耕等方面的影响,为节后顺利组塔创造条件。大家都知道,春节前的日子冷得让人想起了10年前的南方冰灾。不知道老汪怕不怕冷,只知道那期间,老汪和他的搭档曾建新(监理工程师)不分白天还是晚上,逐一检查60个基位的混凝土保温措施。特别在长矿线28基施工时,当地村民只给三天施工时间。工人们在寒风冷雨中连续工作,当完成二条腿浇筑至上平面时,实在受不了就回去休息了。晚上12点,接到曾建新电话的老汪不说二话,立马赶到现场并通知作业队无论如何要完成出土桩柱的上部浇筑。作业队负责人也是给力,另调来人员通夜施工,完成了地脚螺栓安装与混凝土浇筑。当然,老汪他们没有当“甩手掌柜”,硬是“陪”到了天亮。

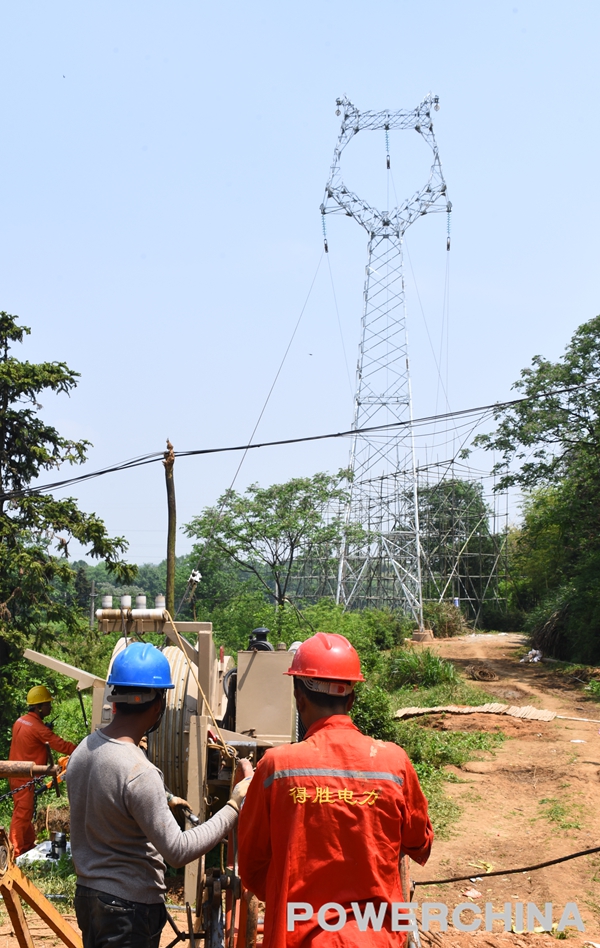

(长矿线1基放线)

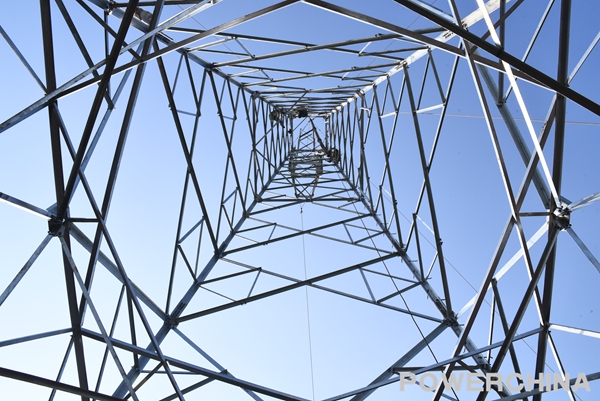

(长矿线16基走线)
按照每两基平均300米距离计算,老汪每天在工地的步数肯定是朋友圈里的佼佼者!在现场管理人员和作业工人眼里,老汪的身份是“业主代表”,大可不必这样辛苦。可老汪没有这个概念,心里只有“139”。春节过后,长矿线的施工任务推进到了矿山附近,这里离变电站不远了,但大部分基位设计在草深林密的山上。按照当地风俗习惯,村民只许过了“龙抬头”的日子后才可以开路进山;而且,各基材料上山也是一大难题。虽说不用频繁下田,但是老汪得用大部分时间爬山钻林。老汪个子瘦小,很容易消失在林子里。爬山干什么?老汪可不是来欣赏草长莺飞的,一方面督促塔基基础掏挖工作,一方面要求作业队调来马帮往山上转运材料,据说马帮来自广西。在老汪的眼皮底下,作业队无论天晴下雨都在抢时间,终于在4月20日完成了61-78基的掏挖、材料转运、浇筑等任务。老汪他们爬到最后一基77基浇筑工作面的时候,看到工人们在开心地笑……
(老汪与搭档爬山去长矿线70基)
(老汪观察长矿线70基组塔情况)
(长矿线70基正在组塔)
老汪出生在洞庭湖边,说着带有浓重湘北口味的塑料普通话。大多数管理人员和作业工人,不是来自河南、四川,就是池州本地的,也许是时间久了,大家都能听得懂老汪的话。更主要的是,他们也服这个不是科班出身的“业主代表”——哪个工人没戴好安全帽,老汪一开口,对方就会立即改正;哪些工序衔接有问题,老汪一指出,对方就会马上采取措施。
(老汪在长矿变电站指导施工)
除了线路上的“139”,老汪还管着2座变电站及10kV供电线路施工。10kV供电线路施工在4月底完成后,他的小目标就很简单了:在6月15日前完成110kV长矿线与物流线的施工任务,保证输电线路完成各项试验将电送到两座变电站。虽然,“时间不等人了!”经常挂在嘴边,但是,他挺有信心的。
(老汪挺有信心)

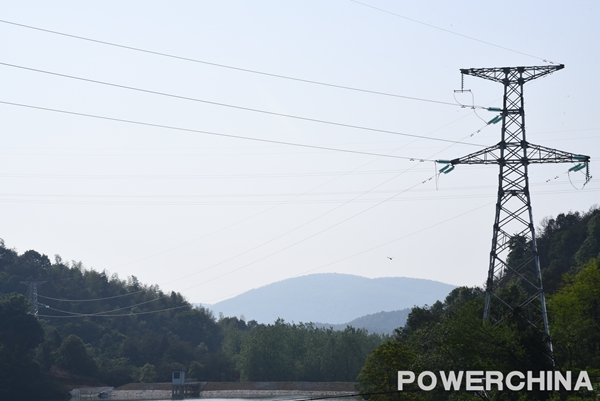

(长矿线35-37基、52-57基、61-66基已经完成架线)
