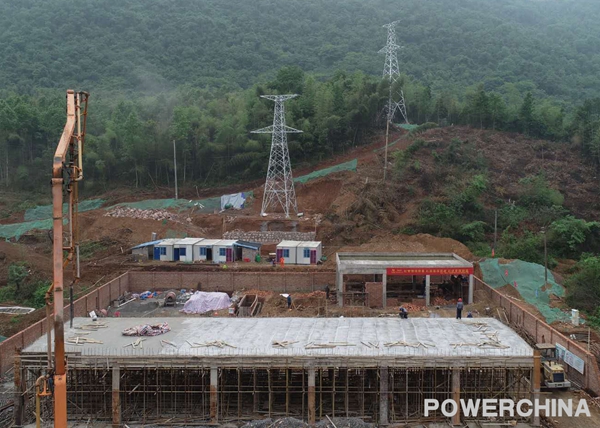

4月30日,由中国电建河南工程有限公司承建的110千伏供用电工程长矿变电站综合楼顺利完成混凝土浇筑,标志着变电站的主体结构已经全部封顶。
变电站是连接电网不同级别网络的枢纽,对电能进行有计划、有步骤、有目的的控制和分流,是整个供电系统的关键环节。长矿变电站位于矿区,对端站灯塔变110kV电压接入,由一个110kV进线间隔、23条10kV出线、两台站用变(一台备用)、一台容量为75MVA的三相双绕组自冷有载调压电力变压器和相关的保护测控装置组成,将为整个矿区提供10kV电源电压。
长矿变电站于3月8日开工。河南工程公司克服临时施工道路有限、施工场地空间狭小、基础处理难度大等困难,3月28日提前完成电容器室了浇筑封顶,4月24日完成了综合楼的回填工作。据统计,土建工程已经完成2/3;电气安装人员即将入场。
